本公司產品特點詳細介紹---組合式不銹鋼水箱篇
一、匯豐源不銹鋼水箱尺寸及板厚配置(參考12S101國標圖集)
二、匯豐源不銹鋼水箱凹凸板規格尺寸特點(單位:mm)
不銹鋼水箱的組合并不是任意尺寸,而是由以下三種規格的凹凸板拼裝組合而成:
三、匯豐源不銹鋼水箱基礎設計特點

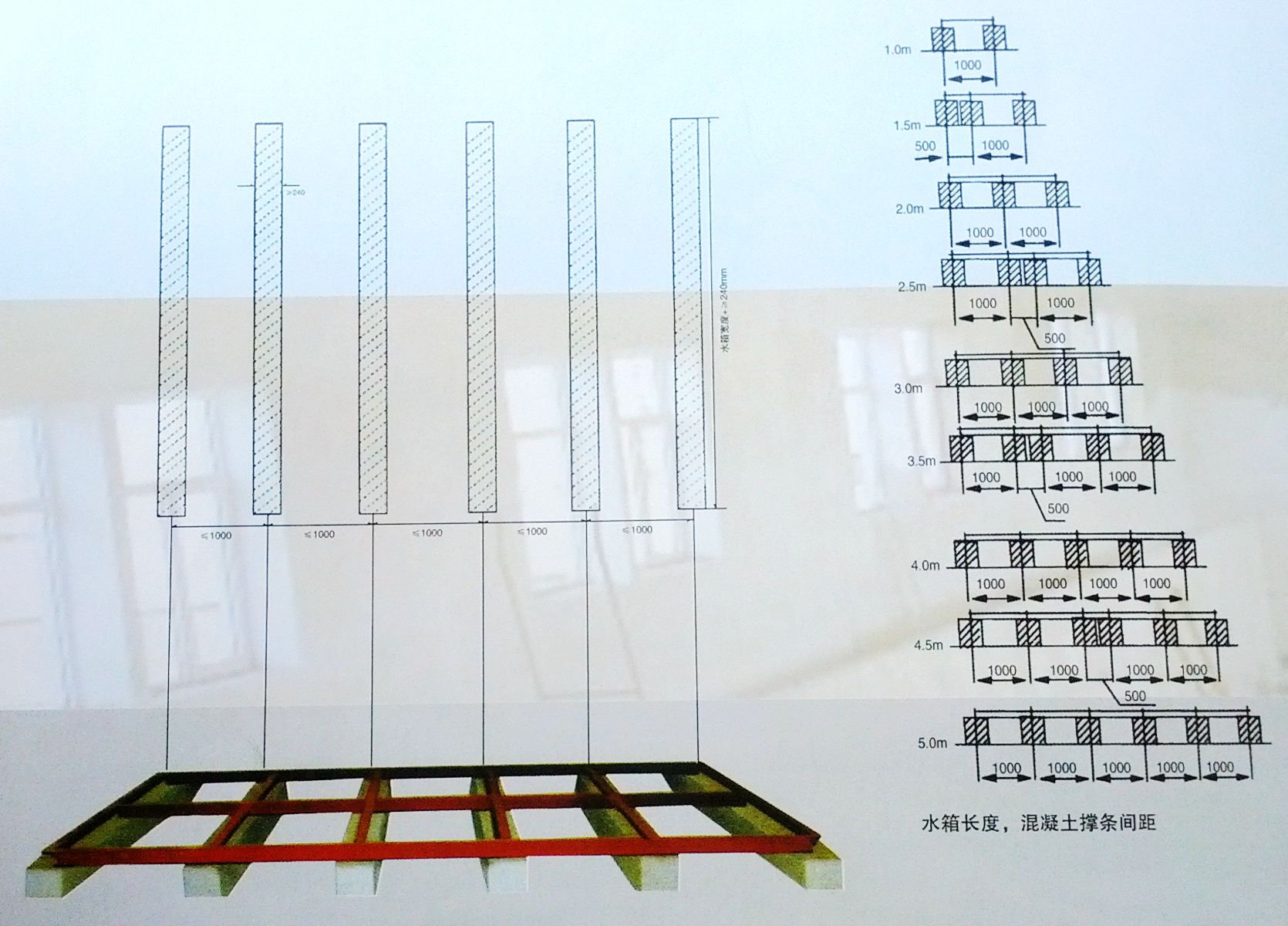

不銹鋼水箱水泥基礎可由乙方設計甲方施工,基礎長度比水箱尺寸略長200mm,基礎中心距通常為1000mm或500mm,這樣有利于乙方提供的槽鋼底架受力均勻,也可使底部焊縫坐落在槽鋼底架上從而更好保護箱體。

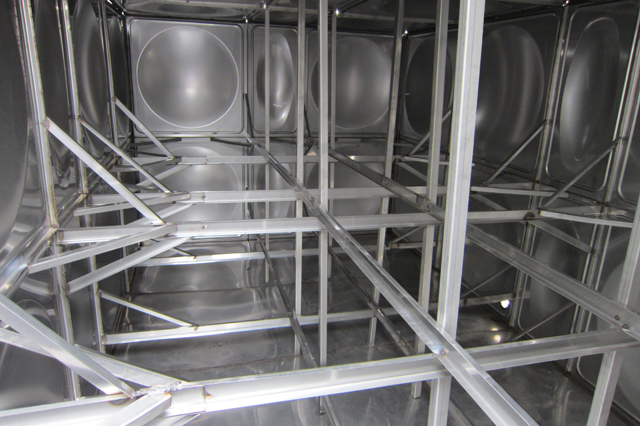

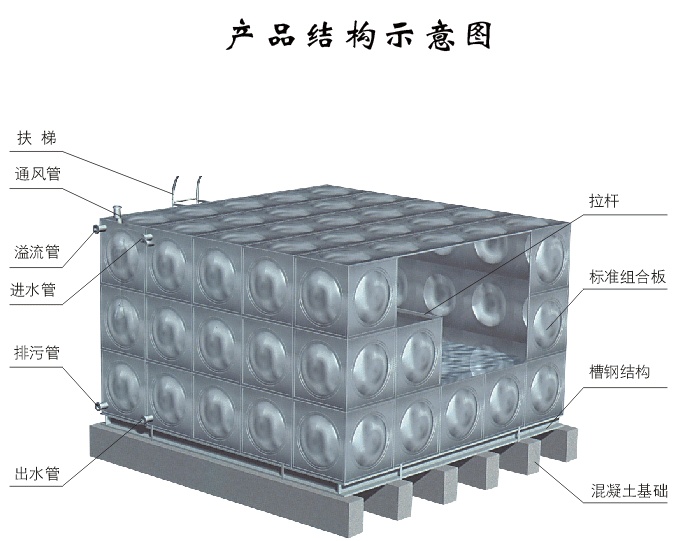

四、匯豐源不銹鋼水箱結構特點及內部拉筋布局特點
五、匯豐源不銹鋼水箱材質介紹

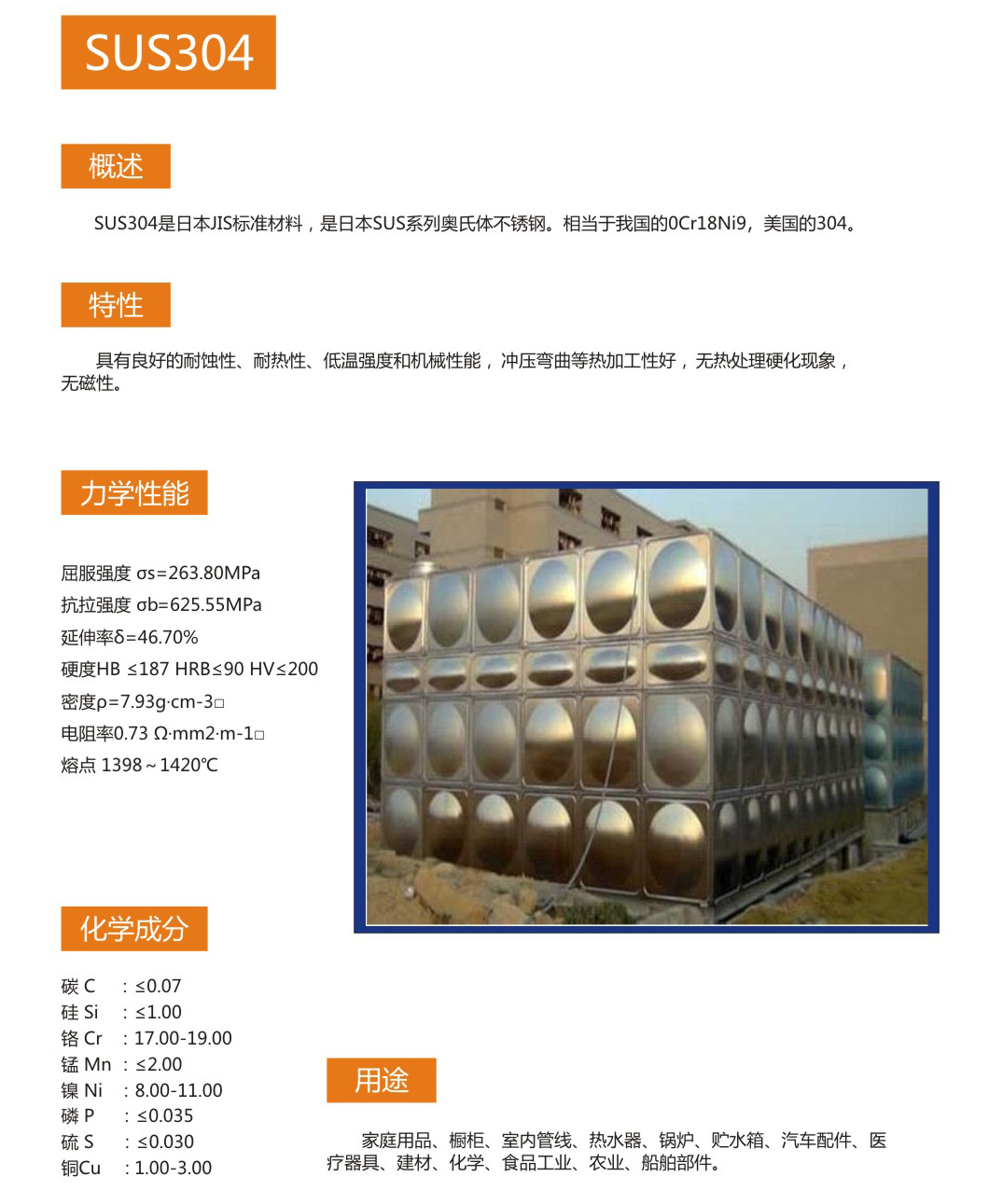

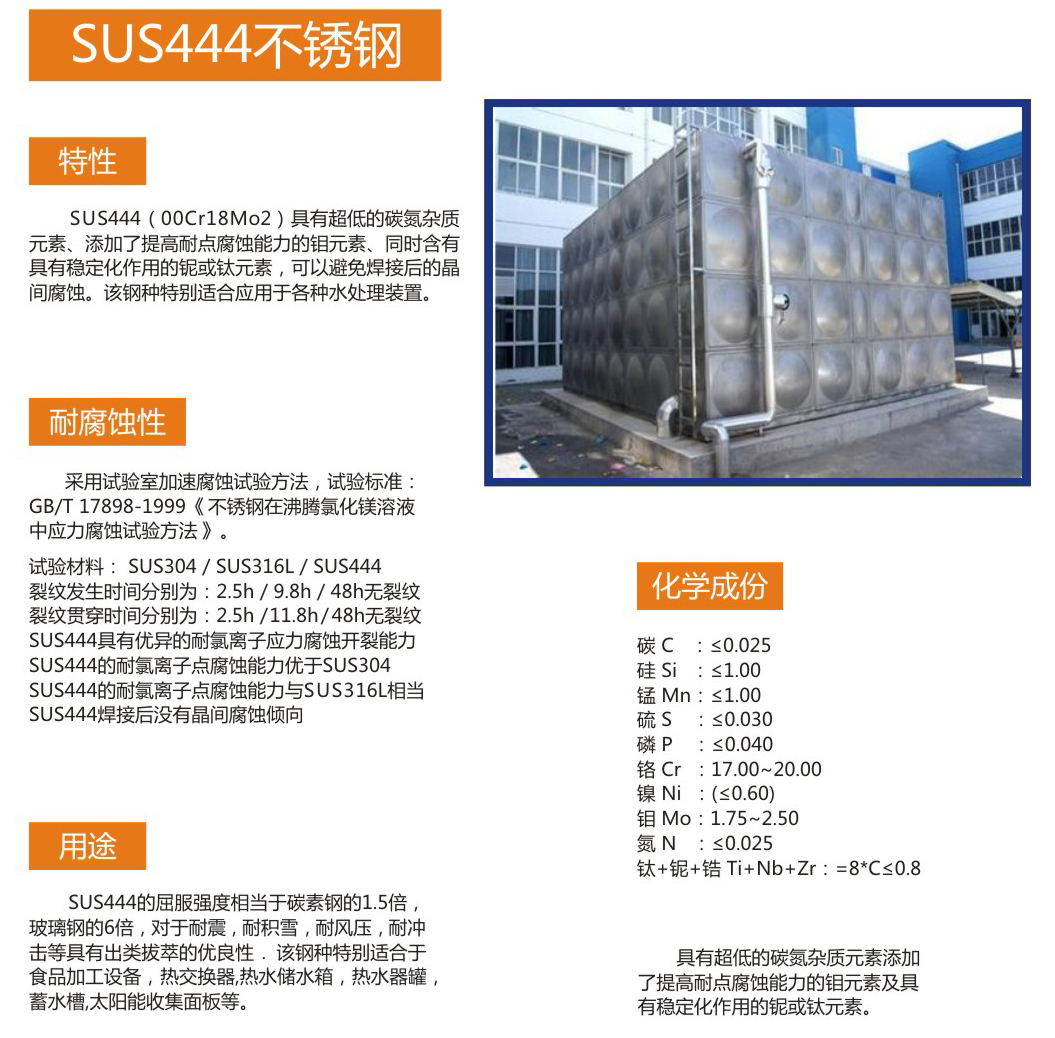

本公司常規材質為食品級SUS304材質,鎳含量不低于8個,使用與市政自來水以及氯離子含量更少的更好的水質;水質為地下水或者更差的水質則選用食品級SUS316L材質或者SUS444材質,以延長水箱使用年限。三種材質的介紹如下:
六、匯豐源不銹鋼水箱施工工藝特點
一、生產制作工藝
焊接式不銹鋼焊接水箱采用的SUS304優質不銹鋼板,根據水箱規格設計下料→剪板→貼膜→壓制→整形→校對→合格交付系列工序加工完成。
二、安裝施工準備
1、施工前要認真熟悉施工圖和有關技術資料、水箱施工圖應與結構圖、 建筑圖進行核對,熟悉水箱工藝流程,了解施工及驗收標準,編制施工材料預算、施工方案。
2、施工前要落實施工現場的電源,施工用電要與施工單位協商使用,但是應能滿足工作需要。
3、施工場地應井然有序,要有干燥、通風良好的工作環境。
4、水箱條形基礎要符合圖紙及安裝要求,高度是1000mm,所有基礎高度誤差不應大于5mm。
5、施工現場派專人管理,負責施工班組的全面管理,并對水箱質量進行全程監督。
6、要詳細填寫施工記錄,并建立施工檔案。
三、不銹鋼水箱材料準備
1、不銹鋼壓制板,在進場后使用前應認真檢查,必須符合有關質量、技術要求,并有產品出廠合格證明。
2、槽鋼底架,在進場后使用前應認真檢查,必須符合有關質量、技術要求,并有產品出廠合格證明。
3、不銹鋼拉桿及立柱,在進場后使用前應認真檢查,必須符合有關質量、 技術要求,并有產品出廠合格證明。
四、主要生產設備準備
機具:氬弧焊機、電焊機、角磨機、等離子切割機、高頻步?jīng)_機、空氣壓縮機、氬氣瓶、電源箱等。
工具:活扳子、手錘、改錐、克絲鉗、切割工具、焊接工具等。 量具:水平尺、鋼卷尺、線墜、卡尺、角度尺、小線等。
五、不銹鋼水箱安裝工藝流程
1、焊接底架:根據水箱板塊尺寸確定槽鋼的間距,首先將槽鋼點焊固定,用水平尺校對,確保其平整然后再整體焊接。
2、固定底板:將經檢測合格的水箱底板點焊在槽鋼底架上,要求固定于底架的中部。
3、固定側板:將經檢測合格的水箱壓制板按照順序點焊在水箱底板上,每張板在固定以后,均應用水平尺和線墜檢測垂直度,確保無誤后再點焊下一張, 直至所有側板點焊完成。
4、固定蓋板:將經檢測合格的水箱蓋板固定在側板上,蓋板的中部與箱底之間加有立 柱,以確保蓋板的整體平整。
5、安裝附件:按照水箱結構將內部拉桿固定完成,并安裝內外梯。
6、開孔:按照圖紙所示的位置及管徑的要求開孔,并將各開孔的法蘭短管點焊好,法蘭的水平度與垂直度要符合要求。
7、進行水箱的整體焊接,要求焊縫無砂眼、氣孔、夾渣等缺陷。
六、密封性能試驗
將焊接完成后的水箱用干毛巾把所有焊接部位擦拭干,再注入水至標明的容量,靜置24小時后,再用干毛巾擦拭所有焊接部位,毛巾應無水濕現象。
